Zeitplan

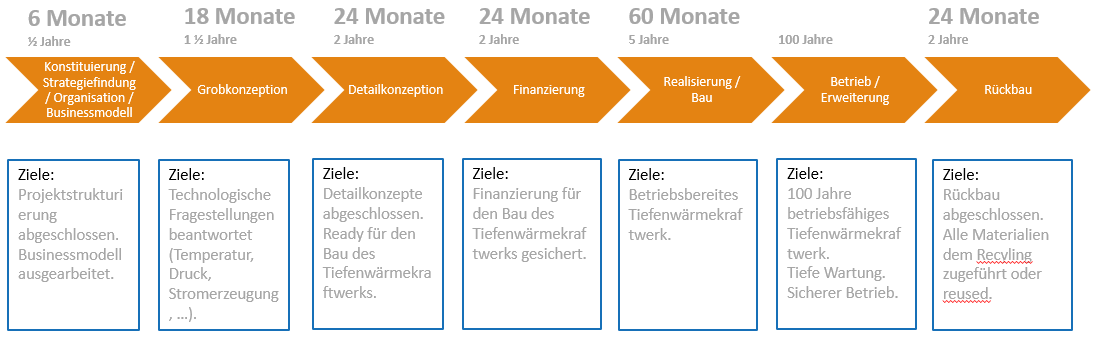

Folgender Zeitplan stellt die Phasen des Projektes in groben Zügen dar.



Detailplanung



Folgende Themen wollen wir in den entsprechenden Phasen bearbeiten:



01 - Konstituierung & Strategiefindung

  • Das Projekte auf der Zeitachse strukturieren (Konstituierung - Grobkonzeption - Detailkonzeption - Finanzierung - Bau - Betrieb - Rückbau)

  • Rahmenbedingungen klären (Besitzverhältnisse, potenzielle Gewinnverteilungen, Dokumentation, Zusammenarbeit, ICT)

  • Kostenabschätzungen / Ertragsabschätzungen

  • Zeitabschätzungen / Projektplanung

  • Organisation (zusammenstellen von Teams)

  • Erarbeiten der Fachlichkeiten, welche Bereiche müssen in den Grob- und Detailkonzepten erarbeitet werden.

02 - Grobkonzept; Geologie, Geothermischer Speicher

03 - Grobkonzept; Geophysik

04 - Grobkonzept; Geomechanik

05 - Grobkonzept; Untertagbau

06 - Grobkonzept; Bohrtechnik

07 - Grobkonzept; Bauteil, Aushub

08 - Grobkonzept; Logistik

09 - Grobkonzept; Silikate, Rohstoffe

10 - Grobkonzept; Ausbau Elektrotechnik, ICT

11 - Grobkonzept; Ausbau Türen, Fenster, Lift, ...

12 - Grobkonzept; Ausbau Versorgung

13 - Grobkonzept; Ausbau Lüftung

14 - Grobkonzept; Ausbau Kühlung

15 - Grobkonzept; Ausbau Energieerzeugung

16 - Grobkonzept; Areal - Umgebung

17 - Grobkonzept; Inspektion, Wartung, Reparatur, Ersatzteile

18 - Grobkonzept; Qualitätsmanagement

19 - Grobkonzept; Sicherheitskonzept

20 - Grobkonzept; Gesundheit, Arbeits-, Betriebs- und Umweltschutz

21 - Grobkonzept; Sicherheit Bauphase

22 - Grobkonzept; Sicherheit Betriebsphase

23 - Grobkonzept; Finanzen, Steuern, Recht

24 - Grobkonzept; Marketing, Sales

25 - Grobkonzept; Finanzierung
